Le succès d'un projet dans le BTP ne se mesure pas seulement à la qualité des finitions, mais à la maîtrise des délais et des marges. Un chantier en retard coûte cher : pénalités de retard, surcoûts en main-d'œuvre, mobilisation d'équipes non optimisée...
Si vous êtes manager, conducteur de travaux ou artisan, vous savez que le planning est votre feuille de route la plus critique. Pourtant, combien de fois un planning est-il devenu obsolète au bout de quelques mois (ou semaine) ? Beaucoup trop.
Cet article est votre guide pratique pour construire un planning chantier qui tient la route avec une méthode terrain en 4 étapes. Nous répondrons également à votre recherche d'outils avec un modèle Excel gratuit à télécharger et un comparatif des meilleurs logiciels du marché en 2025, dont Skello pour vous faire gagner du temps et sécuriser votre rentabilité.
Comment faire un planning de chantier ? Méthode en 4 étapes
Oubliez les diagrammes complexes et les méthodes obscures. Faire un planning efficace dans le BTP nécessite une approche pragmatique, axée sur les contraintes réelles du terrain. Voici la méthode en 4 étapes que vous devez suivre avant de saisir la moindre donnée dans un outil.
1. Le Découpage (WBS) : Lister les tâches chronologiques
La première étape est de lister l'intégralité des tâches nécessaires à la réalisation du chantier, du premier coup de pelle à la réception des travaux. C'est ce qu'on appelle le Work Breakdown Structure (WBS) ou Structure de Découpage du Projet.
Découpage par phases : Commencez par les grandes étapes chronologiques :
- Gros œuvre : Préparation du terrain, fondations, structure porteuse, toiture.
- Second œuvre : Isolation, plomberie, électricité, menuiseries.
- Finitions : Peinture, revêtements de sols, aménagements extérieurs.
Découpage par lots : Ensuite, déclinez chaque phase en lots de travaux précis (ex. : Plâtrerie, Électricité TGBT, Pose des carrelages). Chaque tâche doit être suffisamment petite pour être estimée avec précision.
2. Estimation & Marges : Chiffrer la durée réaliste
Pour chaque tâche ou lot de travaux, vous devez attribuer une durée. Cette estimation doit être réaliste et non optimiste. Elle repose souvent sur votre expérience et l'historique de chantiers similaires.
Durée réaliste : Basez-vous sur le rendement habituel de vos équipes ou des sous-traitants. N'hésitez pas à consulter vos chefs de chantier qui sont au plus près de la réalité du terrain.
La règle des 20% : Un planning sans marge de sécurité est une illusion. Intégrez de manière systématique une marge tampon d'environ 20% de la durée estimée totale pour absorber les imprévus (intempéries, problèmes de livraison, aléas administratifs, etc.).
3. Séquençage : Identifier les dépendances
Le séquençage consiste à définir l'ordre d'exécution des tâches en fonction de leurs dépendances logiques ou techniques. Certaines tâches peuvent être exécutées en parallèle, tandis que d'autres doivent impérativement être terminées pour que la suivante puisse commencer.
Dépendances Fin-Début (FD) : La plus courante. Par exemple, la pose du Placoplatre (tâche B) ne peut commencer que lorsque l'isolation (tâche A) est complètement terminée.
Tâches en parallèle : L'aménagement des bureaux de chantier et le début du terrassement peuvent souvent se faire simultanément. Identifier ces possibilités est crucial pour réduire le temps total du projet.
4. Attribution : Qui fait quoi (Ressources)
Une fois la séquence établie, vous devez allouer les ressources humaines et matérielles à chaque tâche.
Ressources humaines : Attribuez les équipes (maçon, électricien, plombier...) ou les sous-traitants. Assurez-vous que l'équipe assignée est disponible et que ses compétences correspondent bien à la tâche.
Ressources matérielles : Planifiez la livraison et l'utilisation des équipements lourds (grues, échafaudages, engins).

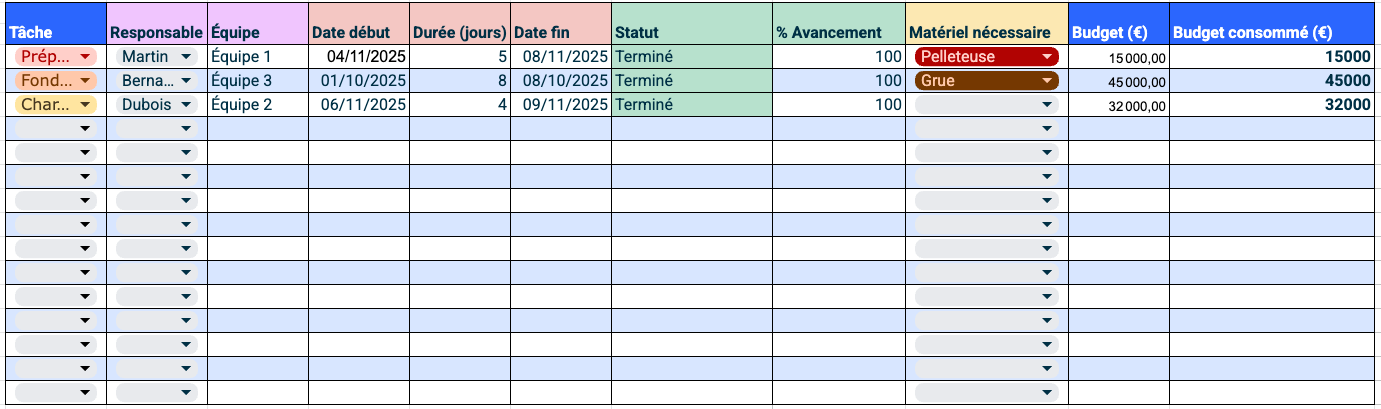

Planning de chantier Excel gratuit à télécharger

Les recherches autour de "planning chantier excel" et "planning chantier gratuit" sont nombreuses. Excel reste l'outil de base privilégié par de nombreux artisans et petites PME du BTP pour sa gratuité et sa flexibilité.
Tutoriel Rapide : Faire un Gantt simple sur Excel
Le planning de chantier est le plus souvent matérialisé par un Diagramme de Gantt. Vous pouvez le créer rapidement sur Excel :
- Liste des Tâches : Dans la colonne A, listez toutes vos tâches (étapes 1 et 3 de la méthode).
- Durée et Dates : Dans les colonnes B et C, indiquez la date de début et la durée estimée.
- Ligne de Temps (Colonnes) : De la colonne D à la fin, représentez votre ligne de temps (jour, semaine ou mois).
- Barres de Couleur (Mise en forme conditionnelle) : Utilisez la mise en forme conditionnelle pour colorer automatiquement les cellules de la ligne de temps si la date de la colonne correspond à la période de la tâche. Cela crée visuellement les fameuses "barres" du Gantt.
Top 6 des logiciels de planning pour votre chantier (Comparatif 2025)
Si Excel est suffisant pour un artisan qui gère 1 ou 2 chantiers à l'année, il atteint très vite ses limites dès que vous gérez plusieurs équipes et des projets de tailles variées. C'est à ce moment qu'il est indispensable de passer à un logiciel planning chantier spécialisé.
Verdict : Quel outil pour quel profil ?
Le choix de l'outil de planification doit être aligné avec la taille de votre structure et la complexité de votre gestion des ressources humaines (RH). Un artisan seul n'a pas les mêmes besoins qu'une PME de 10 salariés gérant plusieurs équipes en simultané.
Exemple n°1 : Artisan Seul ou TPE (1 à 4 salariés)
Votre priorité est la simplicité et la gratuité. La gestion des dépendances est simple et vous gérez rarement plus de deux chantiers en parallèle.
Choix recommandé : Le modèle Excel gratuit ou la version de base de Trello ou Monday (si vous avez besoin d'une collaboration simple avec un sous-traitant occasionnel).
Pourquoi ? Le coût est nul ou très faible. Ces outils sont suffisants pour lister les tâches et les visualiser sur une ligne de temps sans surcharger l'artisan avec des fonctionnalités de gestion RH complexes.
Exemple n°2 : PME du BTP (10 à 50 salariés)
Votre complexité se situe dans la gestion des équipes, l'optimisation de la main-d'œuvre et le respect de la législation (temps de pause, contrats). Vous gérez plusieurs chantiers qui nécessitent de basculer des ressources humaines d'un projet à l'autre. Le pilotage de la rentabilité devient critique.
Choix recommandé (Priorité RH & Terrain) : Un outil comme Skello. L'avantage : Il excelle à lier le planning du chantier à la disponibilité réelle des salariés, aux qualifications, et au suivi précis des heures (pointage mobile). C'est le meilleur choix pour maîtriser les coûts de personnel et assurer la conformité légale.
Choix recommandé n°2 (Priorité Gestion Financière) : Un outil comme Alobees ou Vertuoza. L'avantage : Ils sont plus axés sur le lien entre planning, devis, facturation et calcul des marges directes sur le projet.
Conclusion pour la PME : Si les équipes et les heures sont votre poste de coût principal, choisissez Skello. Si la facturation et les devis sont votre goulot d'étranglement, optez pour une solution de gestion plus large comme Vertuoza ou Alobees.
Exemples concrets de Plannings de travaux
Cas n°1 : Rénovation complète (appartement)
Focus sur la coordination des corps d'état (Plomberie/Elec/Placo). Visuel du Gantt indispensable.

Cas n°2 : Construction neuve (maison)
Focus sur les délais longs et les intempéries.
Pourquoi passer d'Excel à un logiciel spécialisé ?
Passer d'un planning chantier Excel à un outil spécialisé n'est pas une dépense, mais un investissement dans votre rentabilité et la sécurité de votre entreprise. C'est le passage d'une vision statique à un pilotage dynamique.
1. Mobilité : Le planning dans la poche du chef de chantier
Un document Excel est statique. Un logiciel spécialisé comme Skello propose une application mobile qui permet :
Consultation en temps réel : Le chef de chantier consulte le planning à jour, les documents et les consignes depuis son smartphone. Fini les impressions et les versions obsolètes.
Pointage facile : Les équipes peuvent pointer leurs heures d'arrivée/départ directement depuis le chantier. Cette fonction est essentielle pour le suivi des heures réelles.
2. Rentabilité : Suivi des heures réelles vs prévues
C'est la différence majeure qui impacte votre marge : suivre l'écart entre le temps planifié et le temps réellement passé.
Un bon logiciel de planning permet de croiser les données :
- Planifié : 150 heures de maçonnerie estimées sur 3 semaines.
- Réel : L'équipe a pointé 180 heures de maçonnerie.
Cet écart de 30 heures vous permet d'identifier immédiatement un problème (mauvaise estimation, aléa non prévu) et d'ajuster le planning et le budget des phases suivantes. C'est le cœur du pilotage des coûts.
3. Légal : Centralisation et Traçabilité
Dans le BTP, la conformité est une obligation :
Gestion des contrats : Le planning doit respecter les contrats (CDD, temps partiel, intérim). Un outil RH/Planning comme Skello vous alerte automatiquement sur les dépassements.
Traçabilité des heures : En cas de litige avec un salarié ou un organisme de contrôle, le logiciel fournit un historique fiable et horodaté des heures travaillées, des pauses et des repos. C'est votre preuve légale.
FAQ – Le planning chantier
Comment faire un planning travaux gratuit ?
La meilleure solution pour un planning travaux gratuit est d'utiliser le modèle Excel téléchargeable (voir section dédiée) pour les petits projets. Vous pouvez également utiliser les versions gratuites et limitées d'outils généralistes comme Trello ou Monday. Cependant, ces solutions ne gèrent pas la complexité RH et le suivi des heures.
Quel est le meilleur logiciel de suivi de chantier gratuit ?
Il n'existe pas de "meilleur" logiciel de suivi de chantier gratuit complet. Les outils gratuits comme Trello sont excellents pour le suivi de tâches. Si vous recherchez un vrai logiciel planning chantier intégrant la gestion des équipes, vous devrez opter pour une solution payante (ou l'essai gratuit de solutions comme Skello ou Alobees). L'investissement est justifié par le gain de productivité et la sécurisation de la marge.
Comment gérer les intempéries dans un planning ?
La gestion des intempéries repose sur deux actions :
Intégrer les marges : Toujours prévoir une marge de sécurité (les fameux 20%) dans le planning initial.
Logiciel : Certains logiciels spécialisés comme Alobees ou Vertuoza intègrent des fonctionnalités de données météo pour alerter le conducteur de travaux et ajuster les tâches sensibles (fondations, travaux extérieurs) avec l'équipe concernée.
Qui doit gérer le planning (Conducteur travaux vs Chef de chantier) ?
Le Conducteur de Travaux (CDT) est responsable de l'élaboration du planning général (macro-planning), de l'estimation des délais, de l'allocation budgétaire et du suivi de l'avancement global.
Le Chef de Chantier (CCh) est responsable du planning journalier/hebdomadaire (micro-planning), de la gestion des équipes sur le terrain et du signalement des aléas.
Un bon logiciel permet au CDT de créer le plan et au CCh de le consulter et de le mettre à jour facilement via l'application mobile.
Comment rattraper un retard de chantier ?
Rattraper un retard demande d'abord d'en identifier la cause. Les solutions sont :
Optimiser les dépendances : Voir si des tâches peuvent être lancées plus tôt, ou faites en parallèle (fast-tracking).
Réallouer les ressources : Mobiliser plus d'équipes ou de matériel pour accélérer une tâche critique (crashing). Un logiciel de planning est crucial ici pour vérifier l'impact sur les autres chantiers.
Travailler en heures supplémentaires : En gardant toujours un œil sur la conformité légale et les coûts.


.avif)
