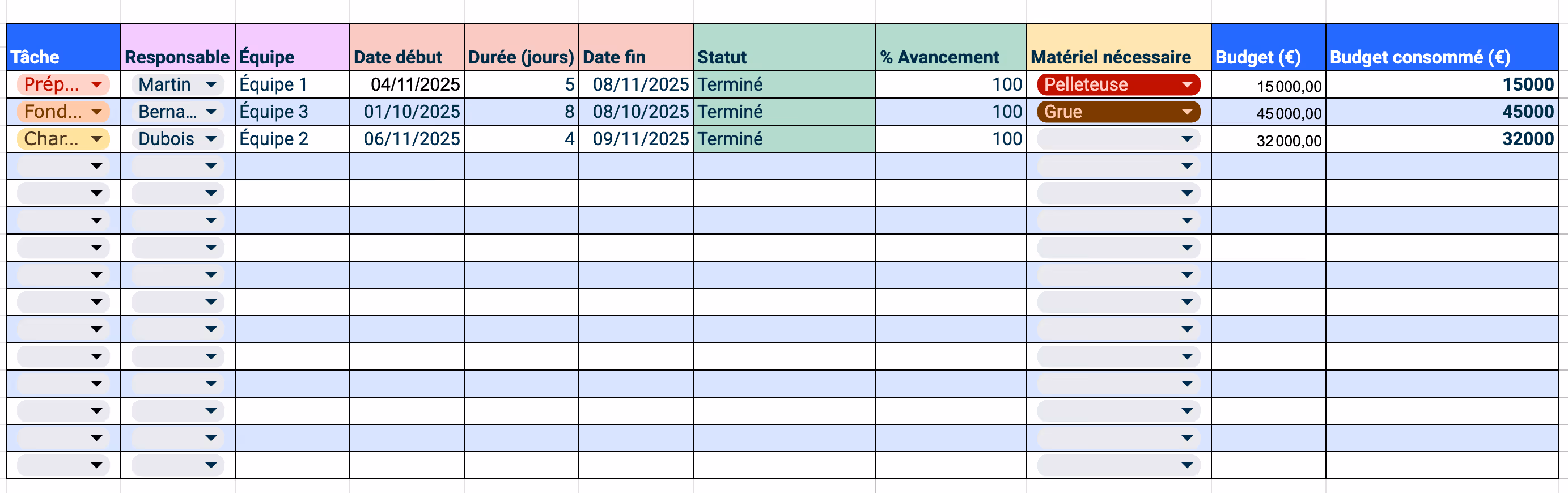

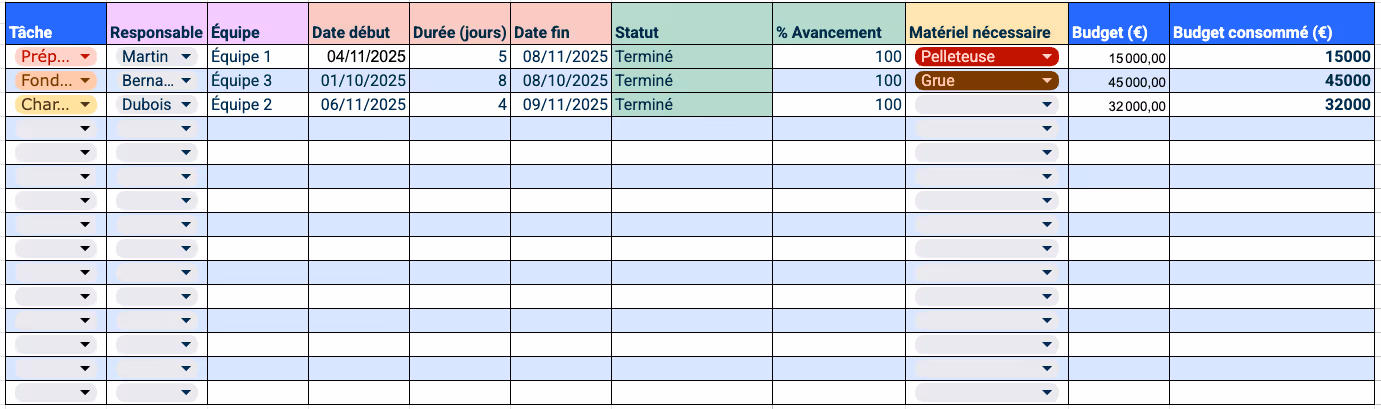

Un chantier de rénovation mal planifié, c'est en moyenne 500 à 1 500 € de surcoûts par jour de retard : heures supplémentaires, pénalités contractuelles, sous-traitants immobilisés. Pourtant, la majorité des retards ne viennent pas d'imprévus techniques, mais d'un planning travaux mal construit ou jamais mis à jour.
Que vous soyez conducteur de travaux, gérant d'une PME du BTP ou maître d'ouvrage qui coordonne une rénovation, un planning travaux bien structuré est votre meilleur outil pour tenir les délais, maîtriser votre budget et éviter les tensions entre les corps de métier.
Dans ce guide, vous trouverez une méthode concrète en 5 étapes, un modèle Excel gratuit à télécharger et un comparatif pour choisir l'outil adapté à votre situation.
Un planning travaux est un document qui organise chronologiquement les tâches, les ressources et les intervenants d'un projet de construction ou de rénovation. Il prend généralement la forme d'un diagramme de Gantt, où chaque tâche est représentée par une barre horizontale sur une ligne de temps.
Mais un bon planning travaux ne se limite pas à un simple calendrier. Il remplit quatre fonctions essentielles :
La plupart des guides confondent ces deux outils. Ils n'ont pourtant pas la même fonction :
Avant de toucher à un outil, commencez par inventorier l'intégralité des tâches nécessaires à la réalisation de votre projet. C'est ce qu'on appelle le WBS (Work Breakdown Structure) : un découpage structuré du projet en tâches élémentaires.
Le découpage classique suit cet ordre :
Pour un projet de rénovation, l'ordre est légèrement différent :
Pour chaque tâche, attribuez une durée réaliste. Si vous manquez d'expérience sur un type de travaux, utilisez la méthode PERT simplifiée :
Durée estimée = (Optimiste + 4 × Réaliste + Pessimiste) / 6
Identifiez ensuite les dépendances entre les tâches :
La règle des 20 % : ajoutez systématiquement une marge de sécurité de 20 % de la durée totale estimée. Les imprévus (intempéries, retards de livraison, problèmes découverts en cours de chantier) sont la norme, pas l'exception.

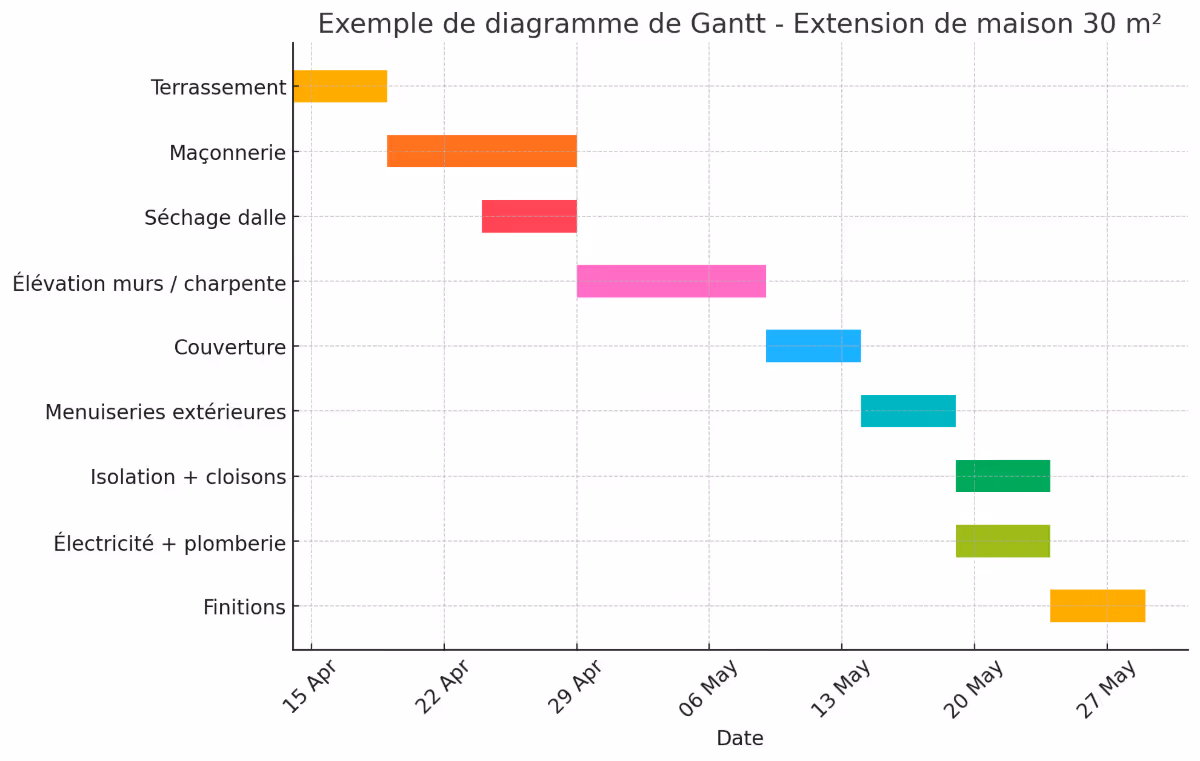

Le diagramme de Gantt est l'outil visuel de référence pour représenter un planning travaux. Chaque tâche devient une barre horizontale positionnée sur une ligne de temps. Les dépendances sont représentées par des flèches entre les barres.
L'élément clé à identifier est le chemin critique : c'est la plus longue chaîne de tâches dépendantes. Tout retard sur une tâche du chemin critique repousse automatiquement la date de fin du projet. Les tâches hors du chemin critique disposent d'une « marge » : elles peuvent prendre un peu de retard sans impacter la date de livraison.
C'est l'étape que la plupart des guides négligent. Pourtant, un planning travaux sans allocation de ressources n'est qu'un vœu pieux.
Pour chaque tâche, précisez :
C'est à cette étape que le planning des travaux rejoint le planning du personnel. Vos équipes ne sont pas disponibles en permanence. Un ouvrier ne peut pas légalement travailler plus de 10 heures par jour ni 48 heures par semaine (article L3121-18 du Code du travail). Le repos quotidien minimum est de 11 heures consécutives.
Si vous gérez des équipes sur chantier, une badgeuse numérique pour le suivi des heures vous permet de suivre le temps réel passé sur chaque poste et de détecter les dépassements avant qu'ils ne deviennent un problème légal.
Un planning travaux n'est jamais un document figé. Il doit vivre au rythme du chantier.
Fréquence de mise à jour recommandée :
À chaque réunion de chantier, comparez l'avancement réel vs le prévisionnel. Si un écart apparaît, recalculez immédiatement l'impact sur le chemin critique et communiquez les ajustements à toutes les parties prenantes.
Pour approfondir les meilleures pratiques pour un planning chantier efficace, consultez notre guide dédié.
Pour aller plus loin dans la création de votre fichier, consultez notre guide complet pour créer un planning chantier sur Excel.
Excel est un excellent point de départ, mais il présente des limites réelles dès que votre projet se complexifie :
Si vous gérez plus de 2 chantiers simultanés ou plus de 5 salariés, il est temps de passer à un outil dédié.
Artisan solo ou TPE (1 à 2 chantiers par an) : Excel suffit amplement. Téléchargez le modèle gratuit ci-dessus et personnalisez-le selon votre projet.
PME BTP (3+ chantiers simultanés, 5+ salariés) : passez à un logiciel spécialisé. Le gain de temps et la sécurisation de la conformité légale justifient l'investissement.
Priorité gestion des équipes et conformité : une solution de planning Skello vous permet de croiser le planning des travaux avec la disponibilité de vos salariés, leurs qualifications et le respect automatique des conventions collectives.
Priorité gestion financière et devis : des outils comme Alobees ou Vertuoza sont plus adaptés si votre besoin principal est le lien entre planning, facturation et calcul des marges.
Pour un comparatif détaillé, consultez notre article sur les 7 meilleurs logiciels de planning chantier.
Pour créer un planning travaux efficace, suivez ces 5 étapes : listez toutes les tâches en les découpant par phase (gros œuvre, second œuvre, finitions), estimez la durée de chaque tâche en ajoutant une marge de 20 %, identifiez les dépendances entre les tâches, puis représentez le tout sur un diagramme de Gantt. N'oubliez pas d'allouer les ressources (équipes et matériel) et de mettre à jour le planning à chaque réunion de chantier.
On distingue trois types de planning : le planning prévisionnel (vision globale par grandes phases, outil de pilotage pour le maître d'ouvrage), le planning d'exécution (détail jour par jour des tâches terrain, mis à jour en continu) et le planning de charge (répartition des ressources humaines et matérielles par période). Dans la pratique, un bon suivi de chantier combine les trois.
Pour les petits chantiers (1 à 2 projets, artisan solo), un modèle Excel gratuit ou Google Sheets est suffisant. Pour les projets plus complexes nécessitant la gestion d'équipes, des outils comme Skello, Fieldwire ou Alobees proposent des essais gratuits. Le choix dépend de votre priorité : gestion RH (Skello), suivi terrain mobile (Fieldwire) ou lien devis-facturation (Alobees).
La durée varie selon l'ampleur des travaux : 2 à 4 semaines pour un rafraîchissement simple (peinture, sols), 1 à 3 mois pour une rénovation partielle (cuisine ou salle de bain), et 3 à 6 mois pour une rénovation complète d'un appartement ou d'une maison. Ajoutez toujours une marge de sécurité de 20 % pour absorber les imprévus.
Une IA peut vous aider à lister les tâches types et à estimer des durées moyennes pour un projet standard. En revanche, elle ne remplace pas un outil de planification qui gère les dépendances entre tâches, les mises à jour en temps réel et la coordination des équipes sur le terrain. L'IA est un bon point de départ pour structurer votre réflexion, mais le planning opérationnel doit vivre dans un outil dédié (Excel ou logiciel).
Planification, calcul des heures supplémentaires, primes de nuit et préparation de la paie. Gagnez du temps et restez conforme en toutes circonstances.
